您的位置:产业信息 > 本地动态

【练江流域综合整治】潮阳“硬建设”换来练江大变化!谷饶溪水变清鱼儿欢

2019-9-2 9:35:52

火辣的阳光炙烤着大地,潮阳区谷饶污水处理厂出水口白哗哗的水快速流入谷饶溪,清澈的溪水,岸边的绿树红花,带来了阵阵清凉。“变化太大了,现在鱼儿也来安家了,我们每天都会到溪边散步健身。”从臭味难闻的“黑龙江”,到如今的水清岸绿,住在谷饶溪旁的溪美村村民张应文感受最为深刻。今天,记者走马潮阳区谷饶污水处理厂、城区污水处理厂等项目建设现场,建筑物施工、设备安装、通水调试等场面如火如荼,进入了最后冲刺阶段,直观地感受“硬建设”给练江带来的大变化。目前,潮阳区6个污水处理厂项目累计完成投资48.67亿元,占计划投资超八成。

每天6万吨满负荷试运行

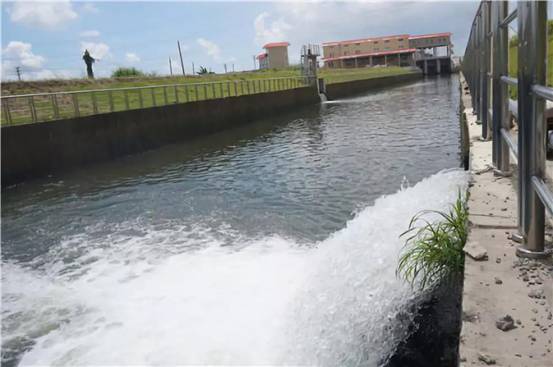

谷饶溪全长约3.1公里,是练江二级支流,也是当地行洪排涝的主要河流,溪水经官田水汇入练江。“以前,谷饶溪又黑又臭,村民们都躲得远远的。”谷饶镇溪美村党支部书记张楚镇坦言道。张楚镇告诉记者,随着“五清”行动的开展、环保设施的建设、印染企业依法停产退出,通过拆建管并举,谷饶溪的环境渐渐有了改观。特别是谷饶污水处理厂自今年4月底通水试运行后,生活污水不入河,而是通过管网进入污水处理厂处理,谷饶溪水体已经不再黑臭,群众的生产生活环境得到改善,获得感、幸福感油然而生。

1

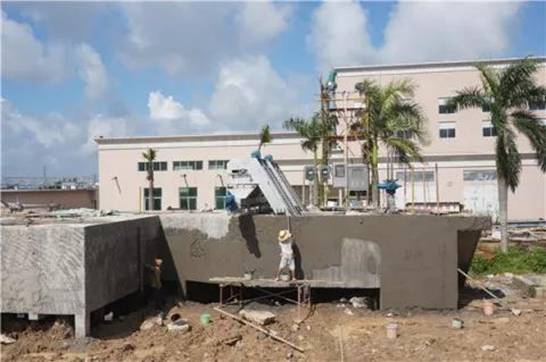

在谷饶污水处理厂二期项目现场,记者看到,整个厂区生化池、二沉池、提升泵站、斜管沉淀池等设施均建成,并已进入通水调试阶段,而一期原有构筑物与设备正在加紧改造中。“一期原有构筑物改造并不影响整个厂的通水试运行。”谷饶污水处理厂二期项目施工单位负责人陈广生告诉记者,目前,厂区完成率达96%,二期设备安装全部完成,管网建设累计完成44.8公里,占可研总长度的121.33%。一、二期项目加起来日处理达7万吨,服务范围为谷饶镇整个城区,服务人口达20万人。阶段来,项目进入满负荷试运行阶段,全镇的污水经14条管线进入污水厂,通过粗格栅、细格栅,到生化池、再到二沉池,最后到斜管沉淀池再过滤消毒,每天处理污水达6万吨左右,出水水质达到地表水Ⅴ类水的标准。

2

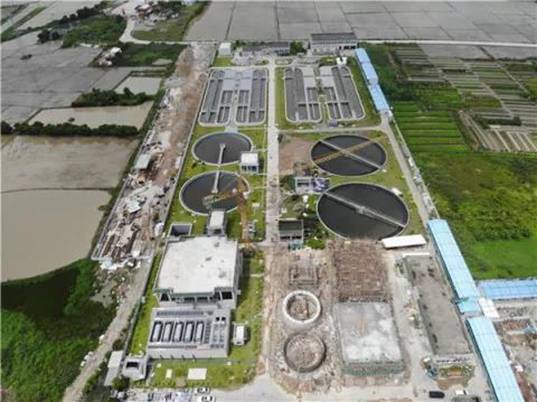

走进谷饶污水处理厂中控室,项目多个设施设备运行状况都呈现在显示屏上,工作人员紧盯着电脑,仔细观察着出水水质各个指标的变化。谷饶污水处理厂厂长黄展鹏告诉记者,试运行以来,项目运行正常,出水水质的化学需氧量、氨氮、总磷等主要指标均达标。

3

建成管道近400公里

当前,练江整治正在深入开展,潮阳区6个污水处理厂项目建设快马加鞭,向既定目标冲刺。截止8月15日,潮阳区总投资约60.75亿元的6个污水处理厂项目累计完成投资48.67亿元,占计划投资的80.11%。厂区总投资约9.33亿元,在建规模20.8万吨/日,累计完成投资7.56亿元,占计划投资的81.03%,完成厂区工程量约94.01%,建安进度约93.82%,污水管网总投资约51.42亿元,在建规模417公里,累计完成投资41.11亿元,占计划投资的79.95%;完成管道长度约392.4公里,完成率约94.10%。

4

潮阳区城区污水处理厂是该区日处理最大的项目,一期升级改造及二期建设工程建成投入使用后日处理量达15万吨。

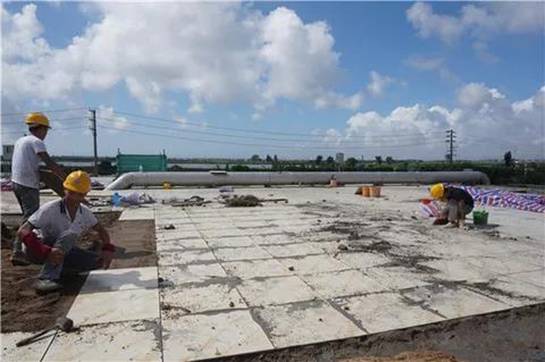

今天,记者登上项目现场脱水车间楼天台,远远望去,整个厂区建设初具规模,现场工人和机械正在紧张作业,忙着建筑物装修、设备安装调试等。项目负责人陈恤良告诉记者,现在项目完成率达93%,厂区土建工程基本完成,正在进行单体的装修、设备安装、调试等,以及厂区工艺管道敷设,下来将加快进度,将于9月15日前进行整个厂区联动调试。

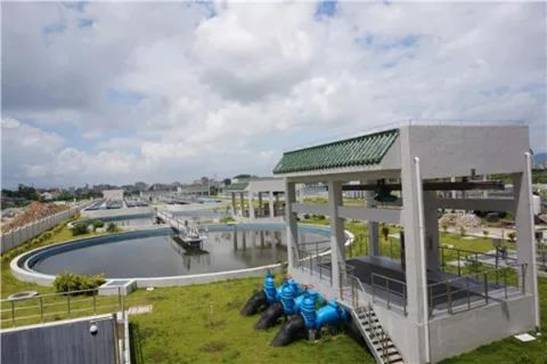

5

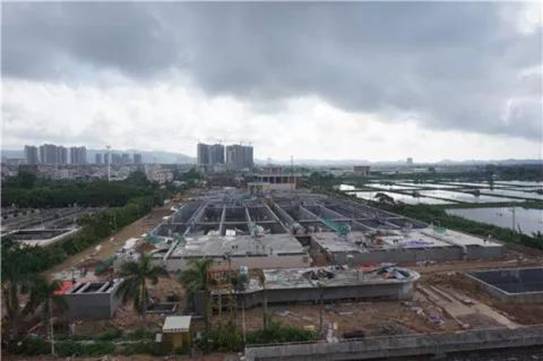

6

    记者了解到,该项目服务范围包括棉北、文光、城南、金浦四个街道,总服务面积40平方公里,服务人口40多万人。管网方面,城区北干渠东段及护城河北段污水收集工程3#泵站和4#泵站分别进入装修和设备安装阶段,管网已完成13.35公里;城区北干渠西段金浦西排渠及七里港污水收集工程和棉北街道部分城区截污工程管网完成约52.5公里,占总工程量约84%。
