您的位置:产业信息 > 本地动态

练江整治按下“快进键”,看看潮阳潮南环保设施建设进展如何

2018-12-4 12:43:24

练江“减负”

练江整治是当前市委市政府的一项重点工作。阶段来,潮阳区、潮南区坚持问题导向,突破项目建设程序制约,投入前所未有的人力物力,全力按下“快进键”,举全区之力推进练江流域综合整治工作。两区抢抓施工黄金期,挂图作战,全面加快环保设施建设,源头截污为练江“减负”。

潮阳区:细分为11个子项目挂图作战

在练江整治中,潮阳区把加快练江流域环保基础设施建设作为重点工作来抓,创新举措,出台《潮阳区加快推进环保基础设施建设工作方案》,把练江流域环保设施细分为11个子项目,按照“优化提速、容缺后补、‘边设计、边施工、边报建’落地”的思路,加快推进项目建设。

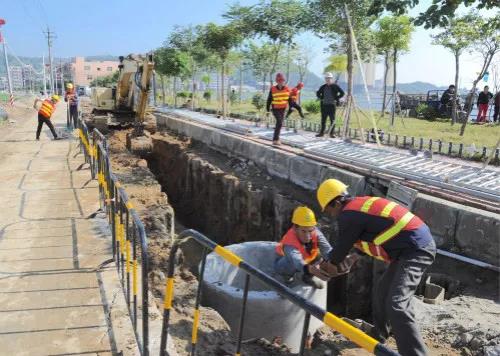

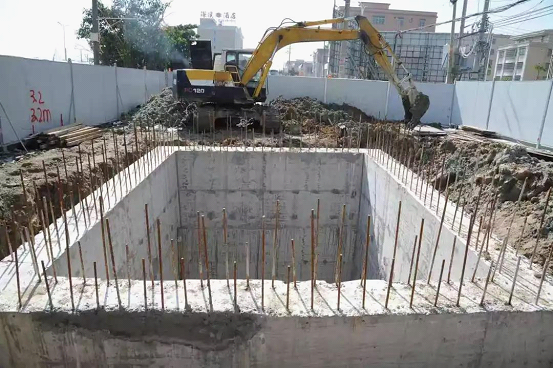

在和平污水处理厂二厂配套管网光明段建设现场,记者看到,一台勾机正在开挖作业,多名工人在管网沿线施工,一个工作井已经基本完工,二厂范围已有临昆上、光明、练北、潮联、和舖、塭内工作面六个工作面同时施工,完成6500米。据介绍,和平镇污水处理厂一期工程配套管网已于9月全部完成铺设并通水;二厂、三厂厂区建设正在抓紧推进中,污水收集二期管网建设建设已完成8570米。

记者采访中了解到,8月16日,潮阳区同步启动城区、谷饶、贵屿、铜盂、和平、印染中心等7座污水处理厂扩容提标及配套管网建设。至目前厂区均在打桩阶段,新增铺设截污主干管近23公里。垃圾处理设施方面,潮阳区生活垃圾焚烧发电厂已于11月18日点火调试,可于12月下旬正式投产发电,二期项目也在抓紧开展前期工作。城乡生活垃圾一体化收运体系项目已完成招投标,涉及的22个垃圾压缩站的选址及立项审批工作已完成,建设单位已开始进场施工。潮阳区纺织印染环保综合处理中心建设已平整土地1400多亩,中心污水处理厂及配套管网正在进行桩基施工。

潮南区:“1+1+5”环保项目加快推进

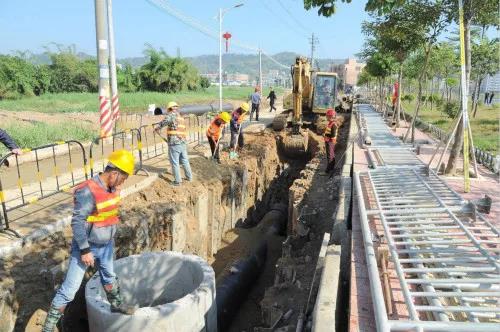

潮南区仙城镇纳入陈店污水处理厂二期工程服务范围,需建设污水收集管网约45公里。近日,记者在陈仙公路仙城路段看到,工人们正操作挖掘机和深层搅拌桩机进行施工,几部东风自卸车在工地上奔跑。据施工单位广东省建筑工程集团有限公司三分公司有关负责人介绍,困扰施工的地上、地下管线迁改等问题已基本解决。该项目采用顶管施工方法,目前共完成顶管沉井5座,第6座正在施工,预计半个月后可开始顶管作业。施工单位将加大人力、机械和资金投入,多开工作面,力争明年3月底完成陈仙公路顶管工程,6月底完成全镇主管及大部分支管施工,9月底完成所有管网建设。

陈店污水处理厂二期厂网一体化项目是潮南区努力补齐短板、推进练江流域综合整治的“1+1+5”环保基础设施建设项目之一。阶段来,潮南区全力加快污水处理厂、垃圾焚烧发电厂和印染环保产业园区建设,同时采取有力措施开展断源截污、清淤清障、生态修复,辖区练江干流及支流的水质初步改善。

峡山、两英污水处理厂一期提标改造及二期扩建工程项目现已完成厂区及管网建设,实现通水试运行,峡山污水处理厂厂区工程通过环保竣工验收。陈店、陇田、司马浦3座新建污水处理厂一期项目均已进入商业运营,二期厂网一体化项目正加紧建设。全区5座污水处理厂日污水处理能力达21万吨,建成连厂污水管网95.9公里、未连厂雨污合流管道131公里。

今年5月26日,潮南区生活垃圾焚烧发电厂一期项目1、2号两台机组实现并网发电,全面投入运行,目前日均处理生活垃圾近1100吨,日均发电量约40万千瓦时。为充分发挥该项目的生态效应,潮南区同步推进相关配套设施建设,拟新建10座、改造升级8座生活垃圾压缩转运站,建设智慧环卫管理中心1座,最大处理能力可达1720吨/日。规划建设规模为焚烧处理生活垃圾750吨/日的该厂二期项目完成选址,正着手办理征地、可研编制等前期手续,计划明年启动建设。

潮南区还在练江流域各地中率先启动建设纺织印染环保综合处理中心。该中心规划用地面积3750亩,项目采用PPP建设模式,总投资预计43.26亿元,分为两期建设。目前项目建设进展比较顺利,主体工程完成总工程量约66%。污水处理厂二期项目预计今年底前完成总工程量40%以上,明年6月底完成主体工程;热电联产项目今年底前投入运营;全力加快配套管网建设,确保按期满足企业入园生产需要。

来源:汕头市环境保护局

http://www.shantou.gov.cn/epd/
